河南岩棉板锚固法施工工艺流程,图文六步详解

温纳斯 河南郑州岩棉板公司 2020-9-26 15:16:00

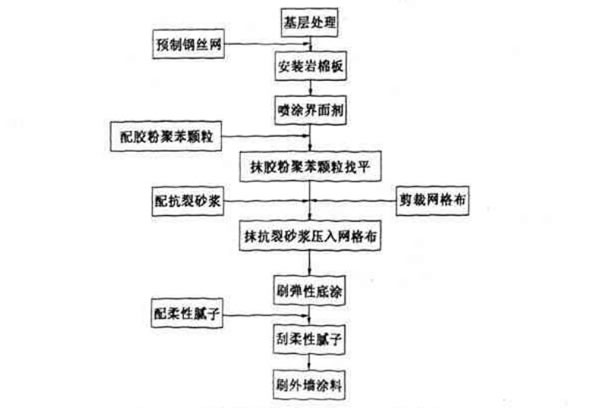

河南岩棉板锚固法施工工艺流程

1)施工准备

①基层墙体应符合《混凝土结构工程施工质量验收规范》(GB 50204-2002)和《砌体工程施工质量验收规范》(GB 50203-2002)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构验收的确认。如基层墙体偏差过大,则应抹砂浆找平。

②施工时气温应大于5℃,风力不大于4级。雨天不得施工,应采取防护措施。

2)基层界面处理

墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化部分应剔除干净。墙表面凸起物大于10 mm时应剔除。

堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用1:3水泥砂浆将其补齐砌严。

3)吊垂直、弹控制线

根据建筑物高度确定放线的方法,高层建筑及超高层建筑可利用墙大角、门窗口两边,用经纬仪打直线找垂直。多层建筑或中高层建筑,可从顶层用大线坠吊垂直,绷铁丝找规矩,横向水平线可依据楼层标高或施工士0.000向上500 mm线为水平基准线进行交圈控制。根据调垂直的线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志块。

4)安装河南岩棉板(尼龙锚栓钻孔型锚固法)

确定河南岩棉板定位线,铺设河南岩棉板,根据施工图在锚栓安装部位钻孔,敲入带圆盘的尼龙套管,压紧河南岩棉板。每m2墙面上至少设置3个锚固件,且每1块河南岩棉板上设置至少2个锚固件,锚栓应按图纸排列。保温层安装完毕后经检验合格方可进行界面层的施工。

5)界面层的施工

将塑料垫片安放在钢丝网下,将钢丝网垫起5mm。每m2设置4个塑料垫片,按梅花型进行布置。采用专用喷枪将配制好的界面砂浆均匀喷到河南岩棉板表面及钢丝网上。

6)其它流程的操作,包括胶粉聚苯颖粒找平施工,抗裂防护层及饰面层,涂刷弹性底涂,刮柔性耐水腻子,涂刷底漆、刷面层涂料。
